工事状況報告
REPORT

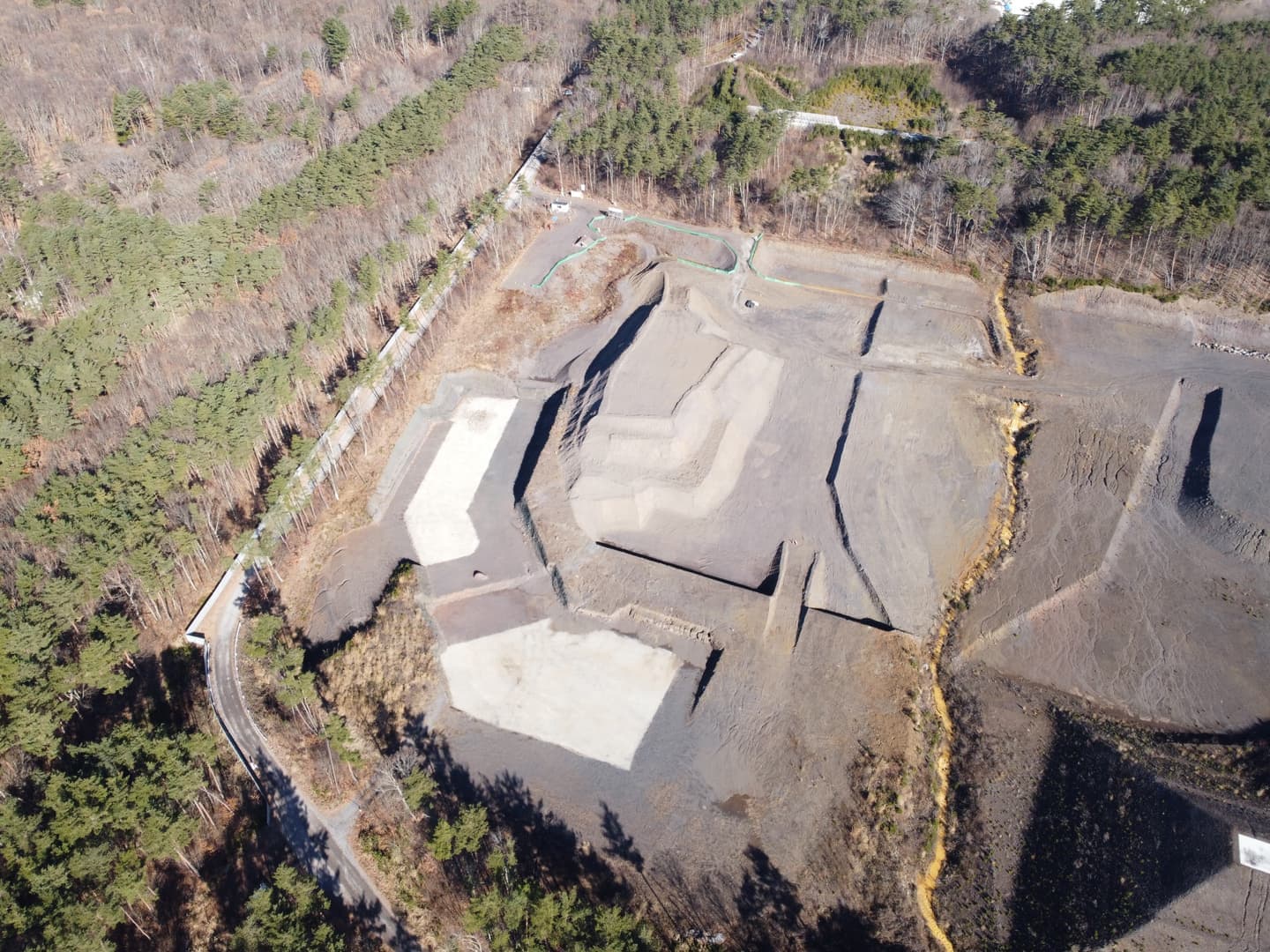

完了
現場作業がすべて終了いたしました。


7月
ソイルセメント

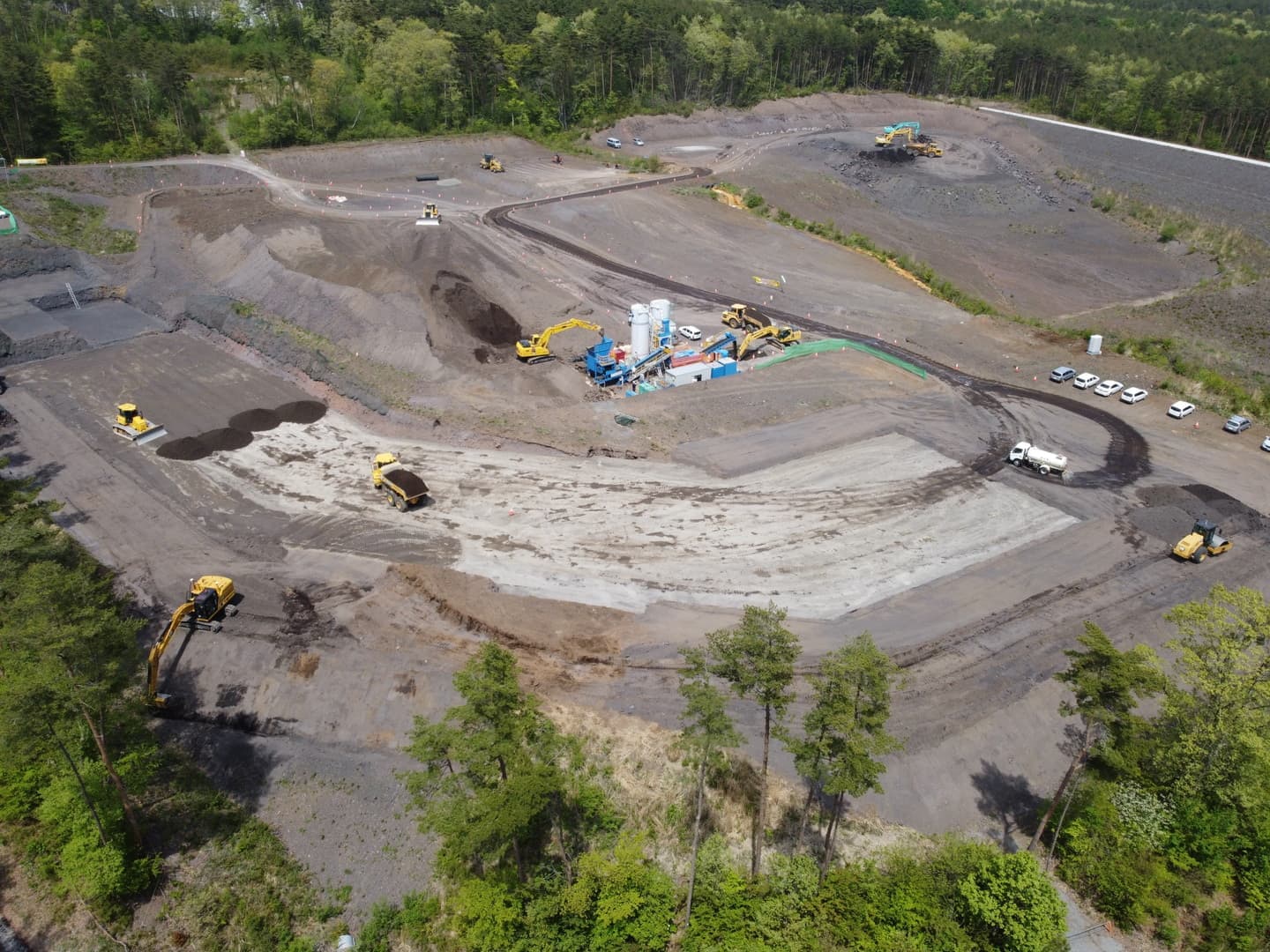

全23層、完了いたしました。

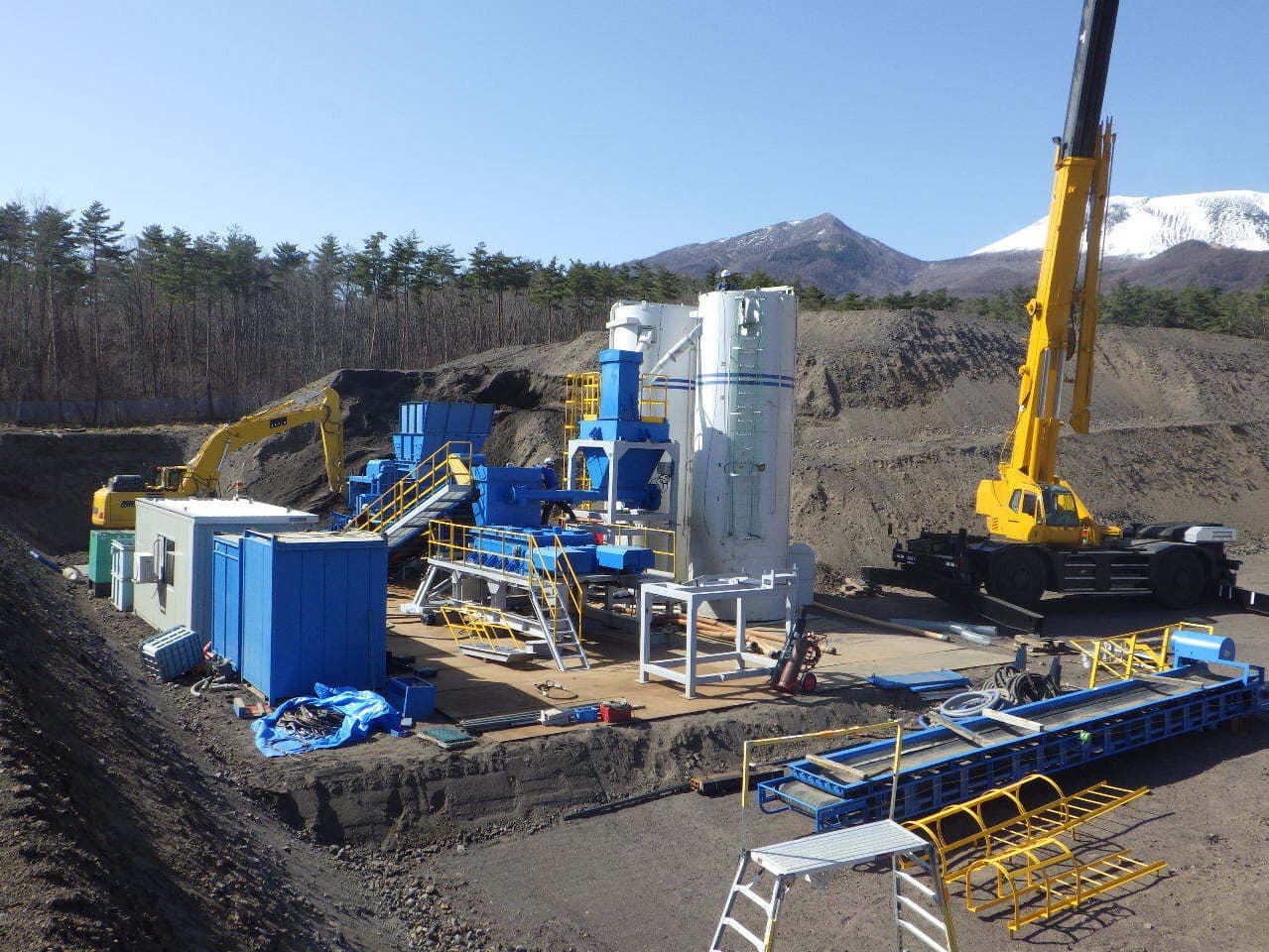

現在、セメントサイロの撤去、仕上げ作業を行っております。


6月
ソイルセメント

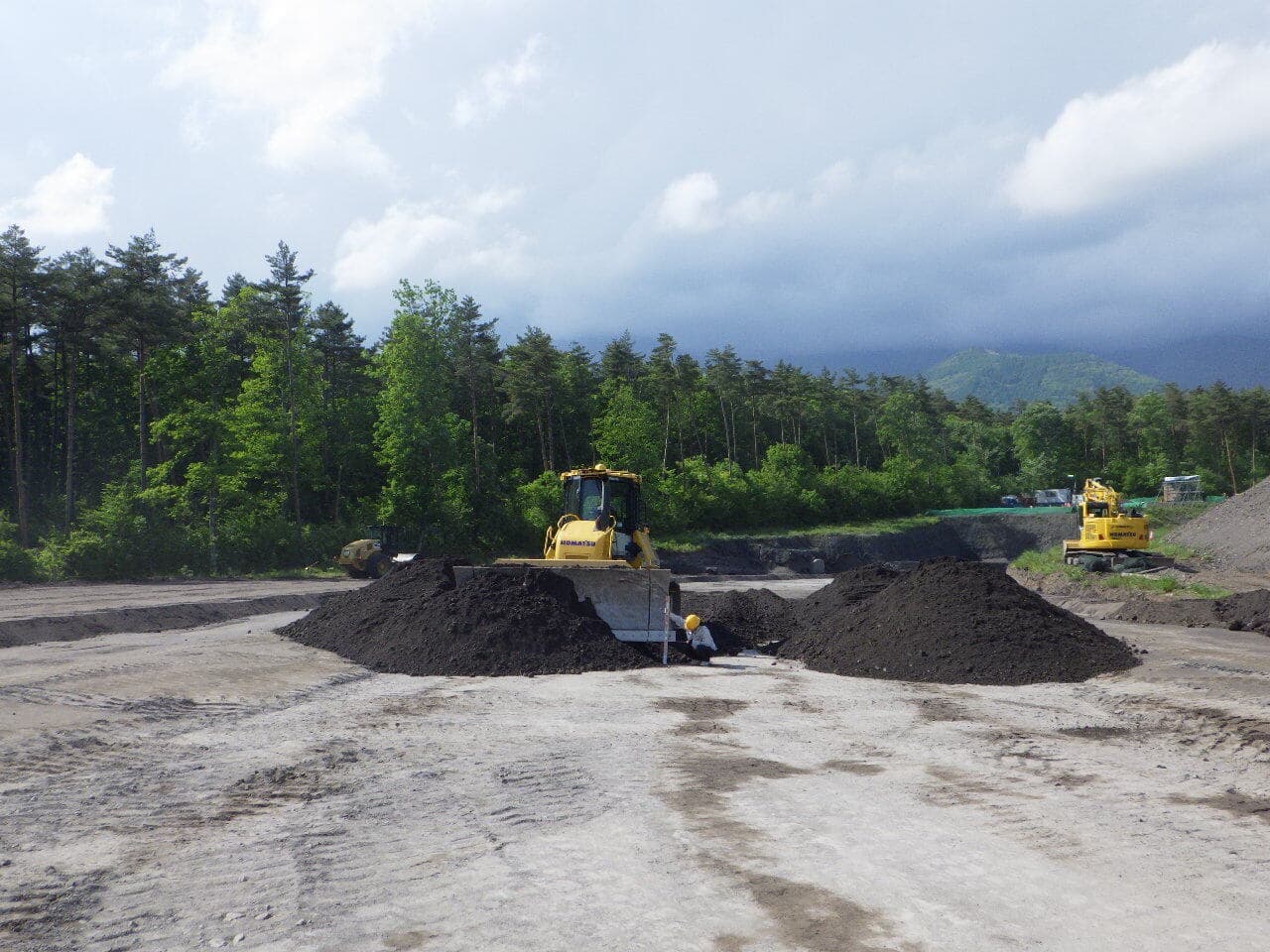

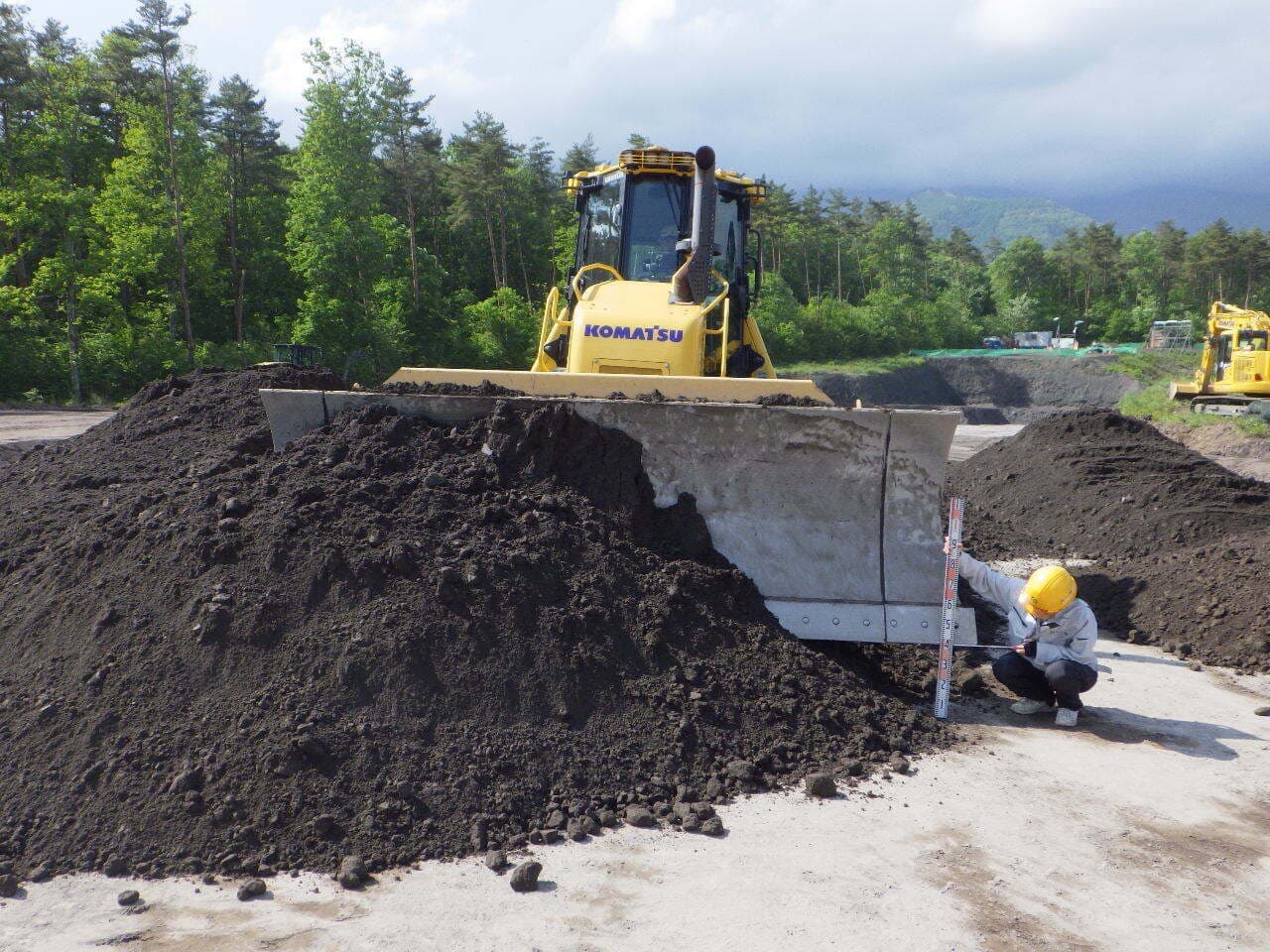

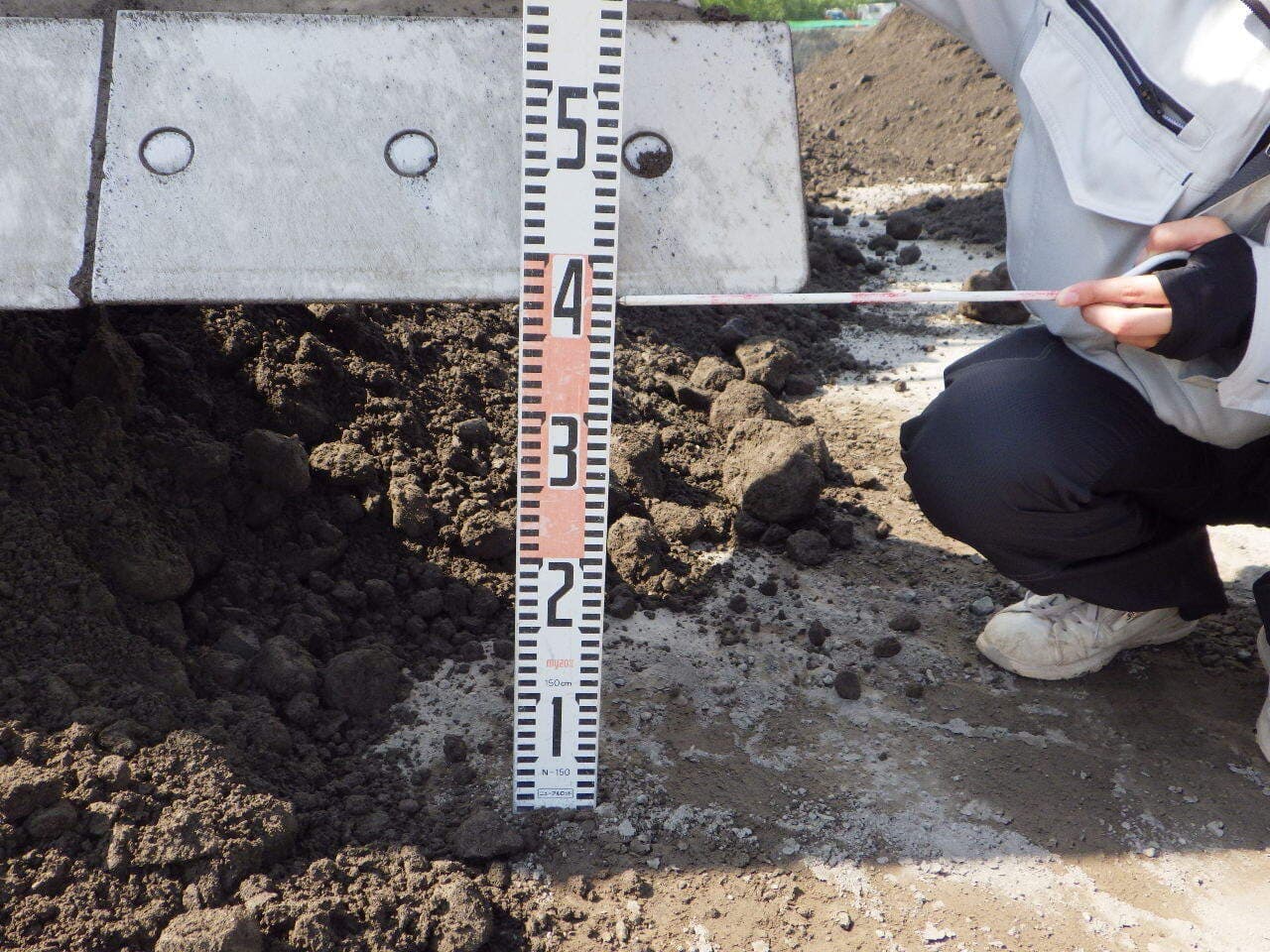

現在(6/18)、順調に施工が進んでおり、全23層中、20層完了しました。


ソイルセメント

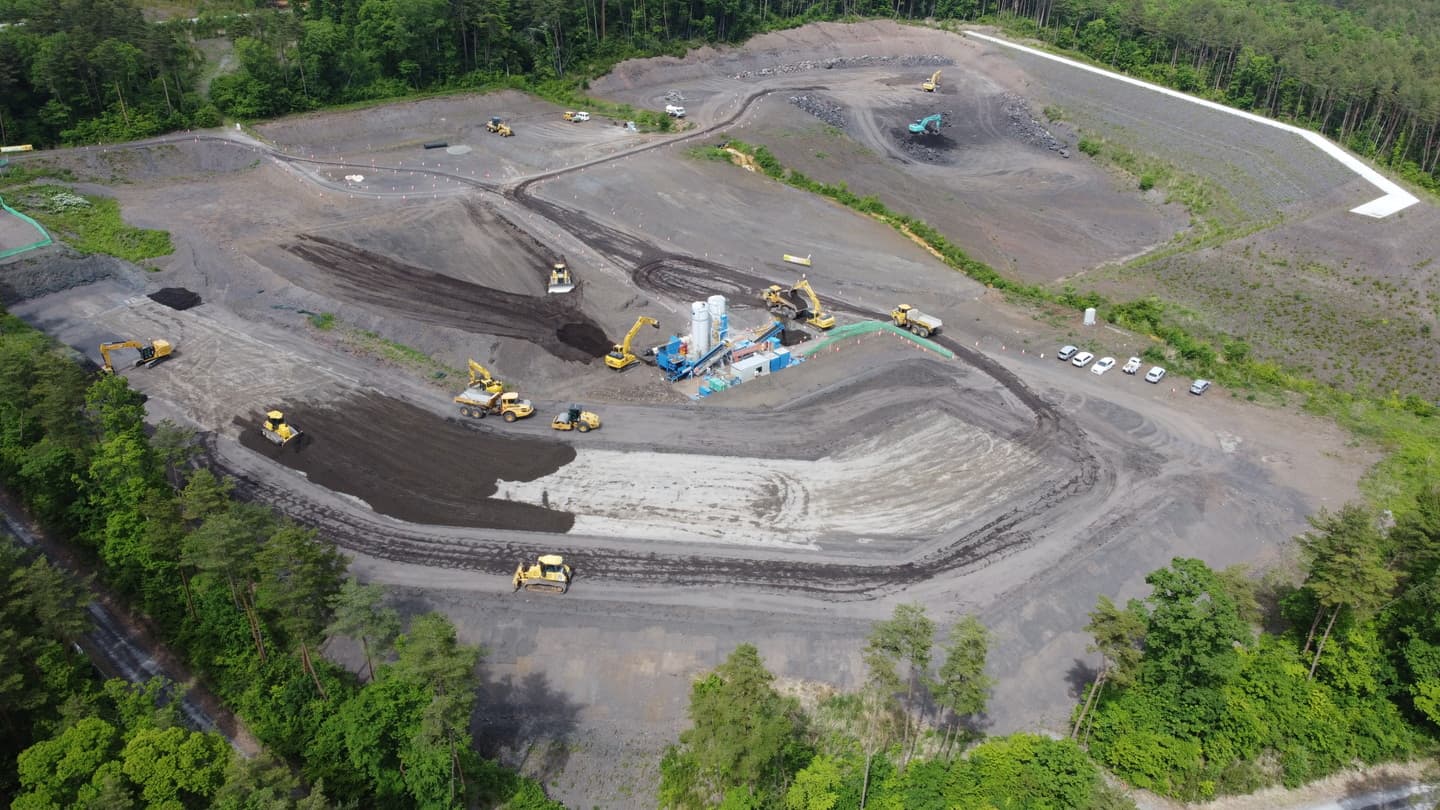

現在(6/6)、順調に施工が進んでおり、全23層中、16層完了しました。

5月
ソイルセメント

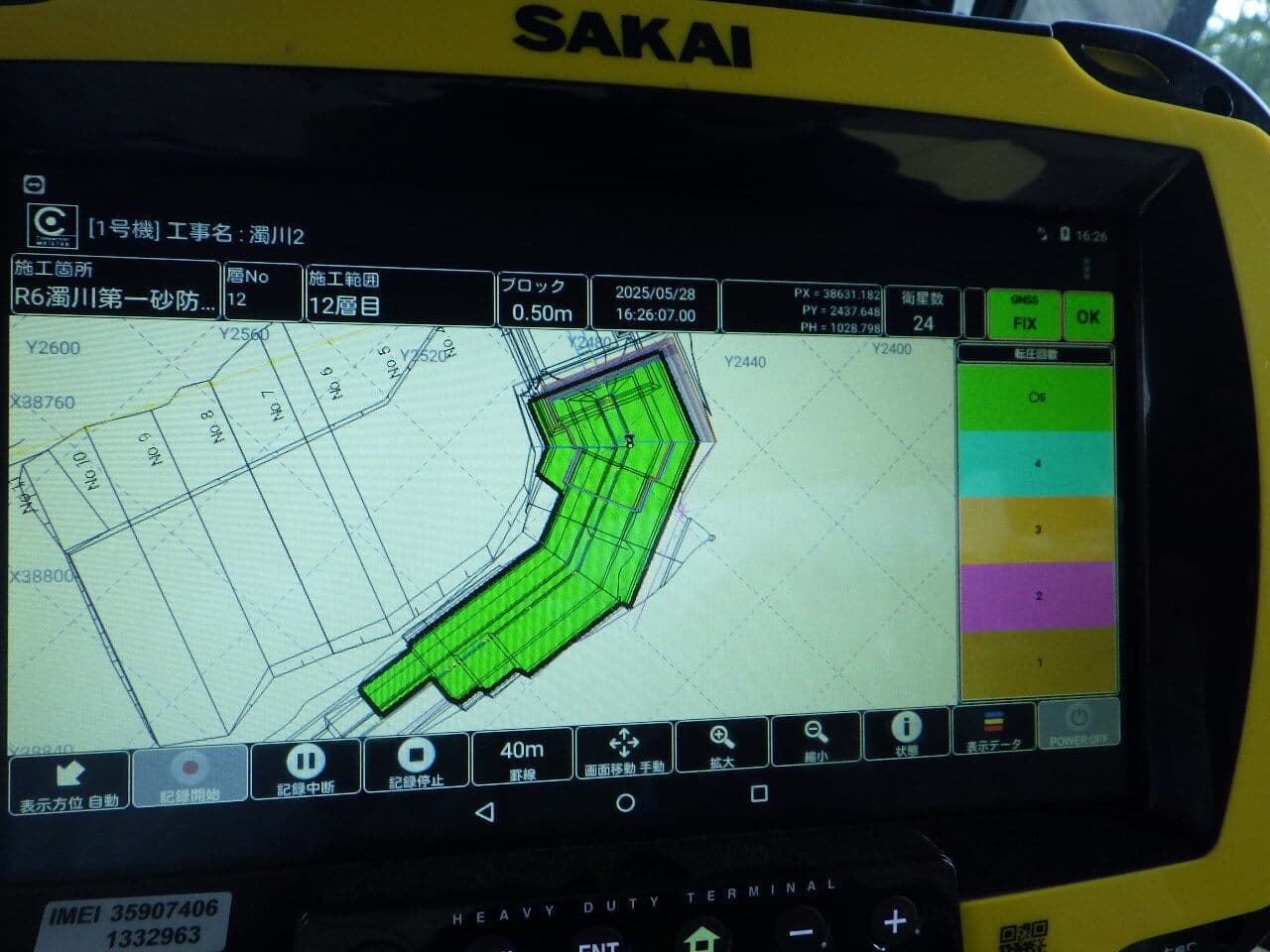

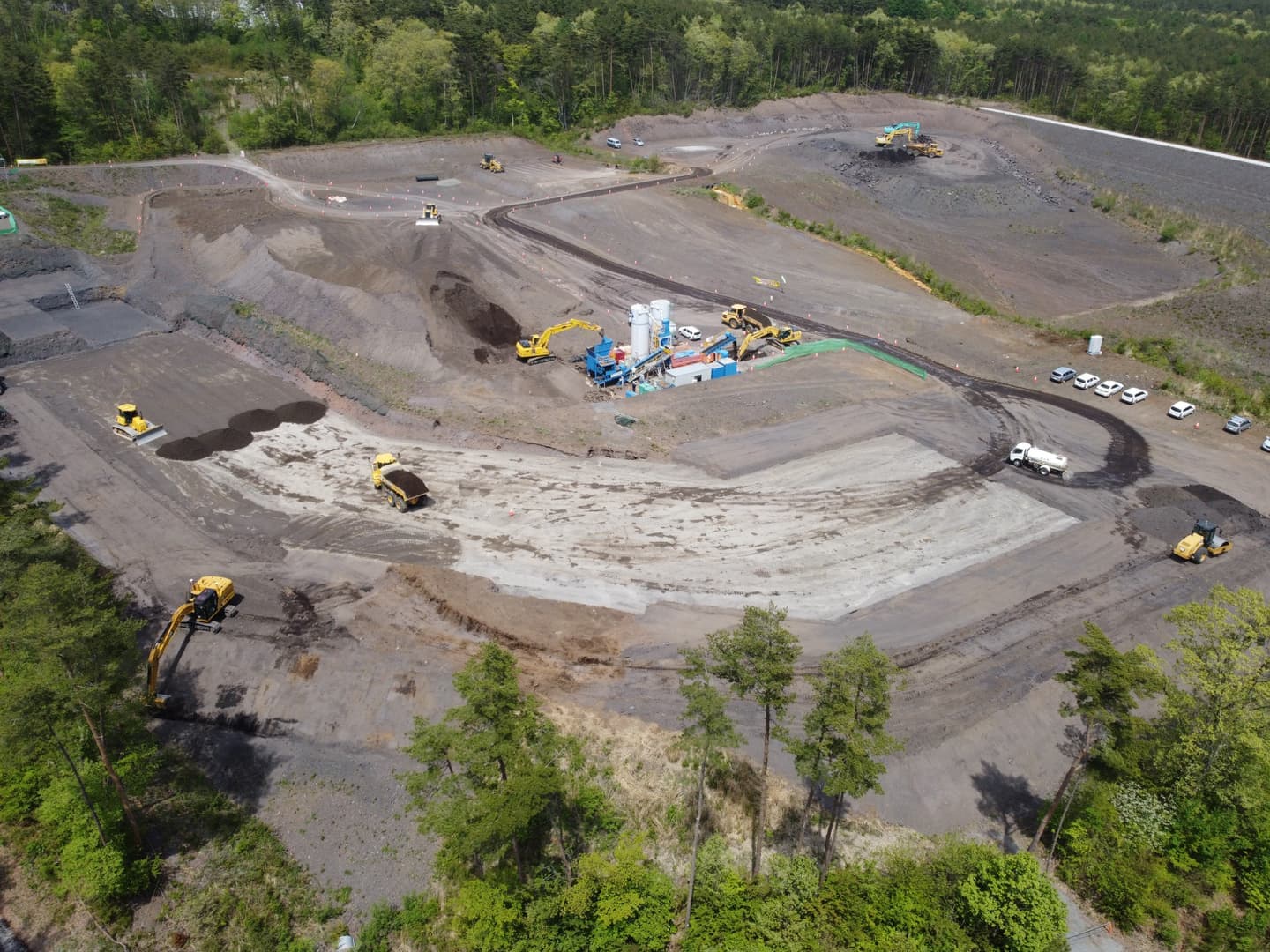

現在(5/28)、順調に施工が進んでおり、全23層中、12層完了しました。

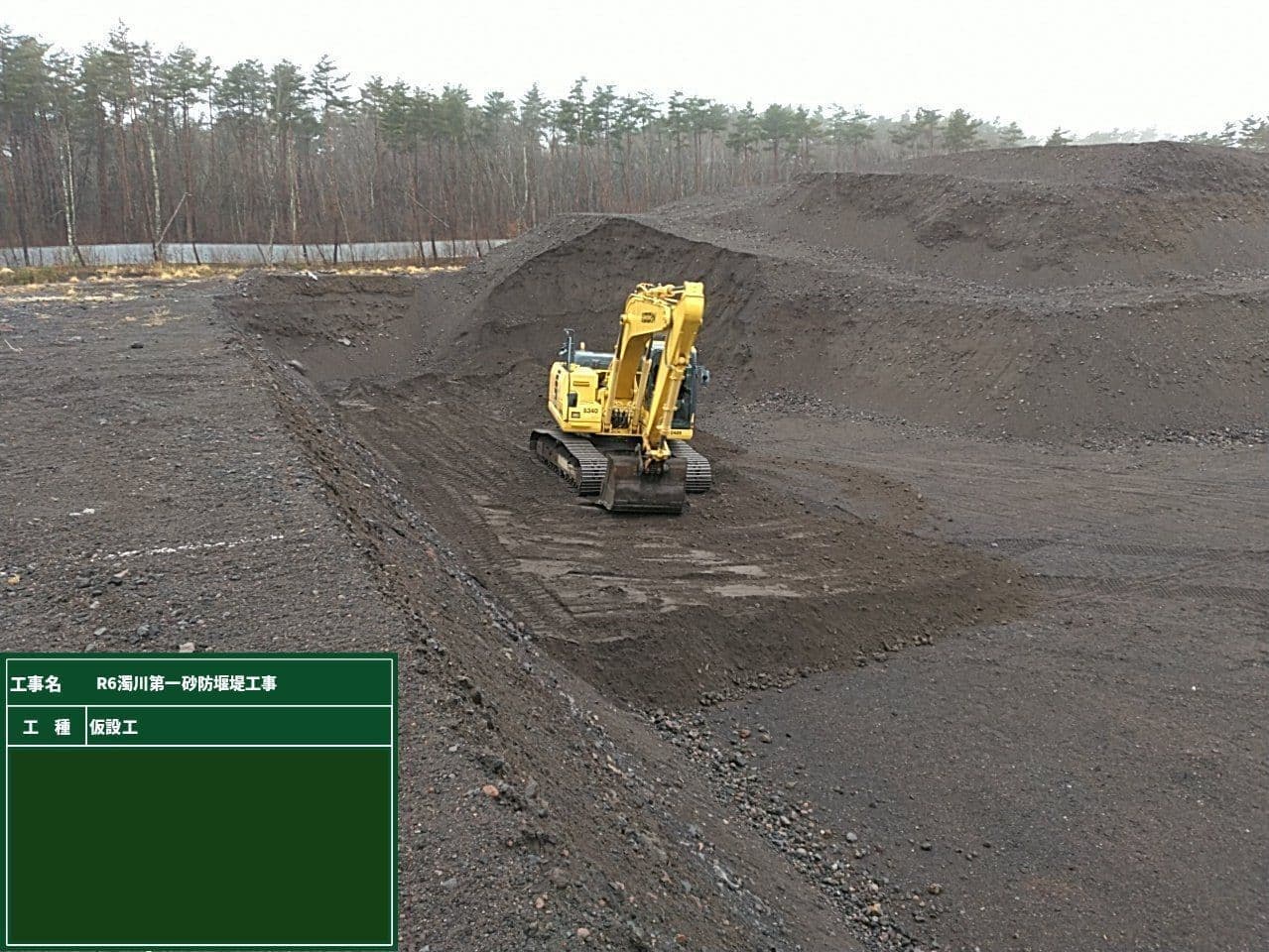

ソイルセメント開始

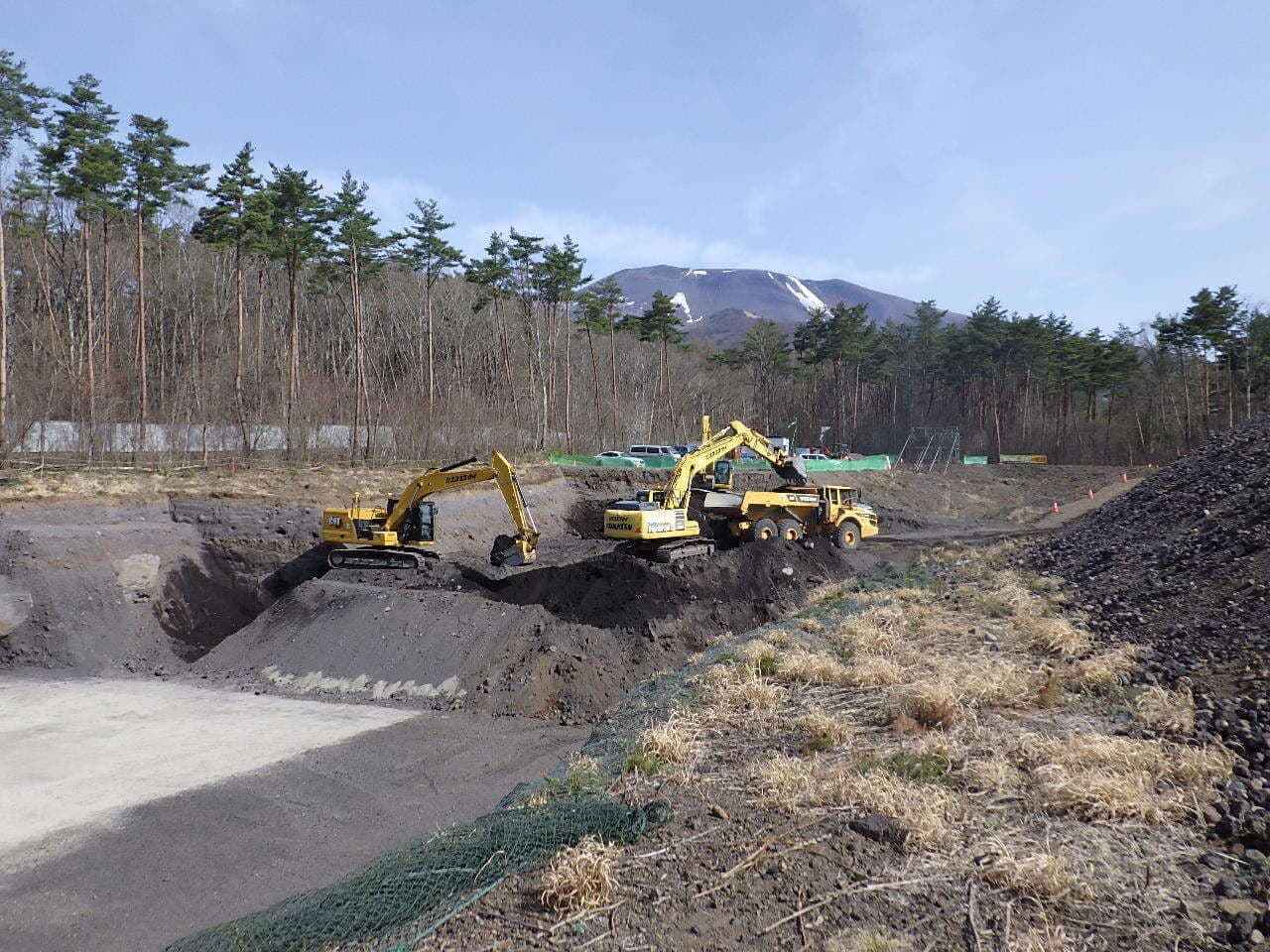

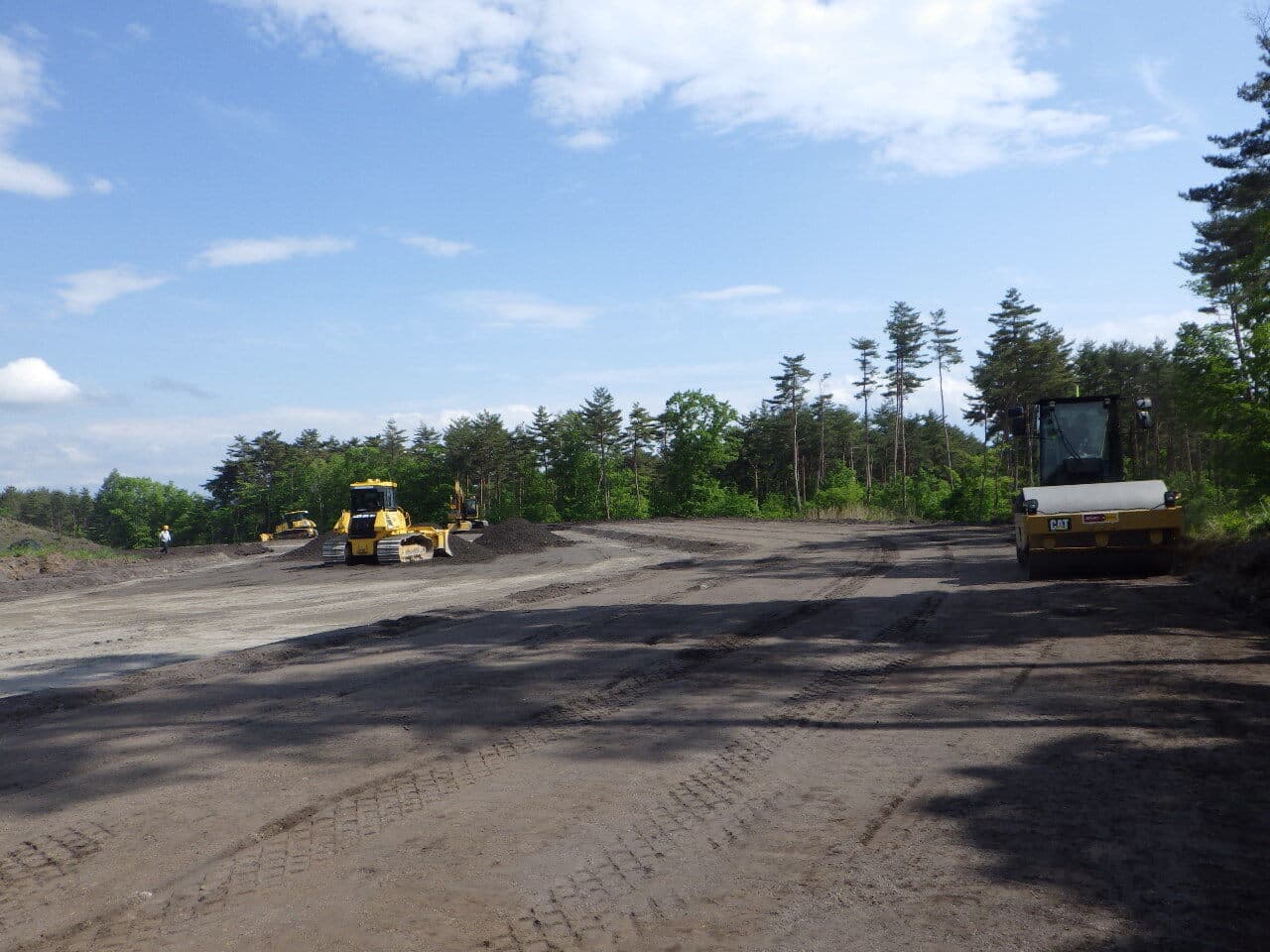

4月






11月

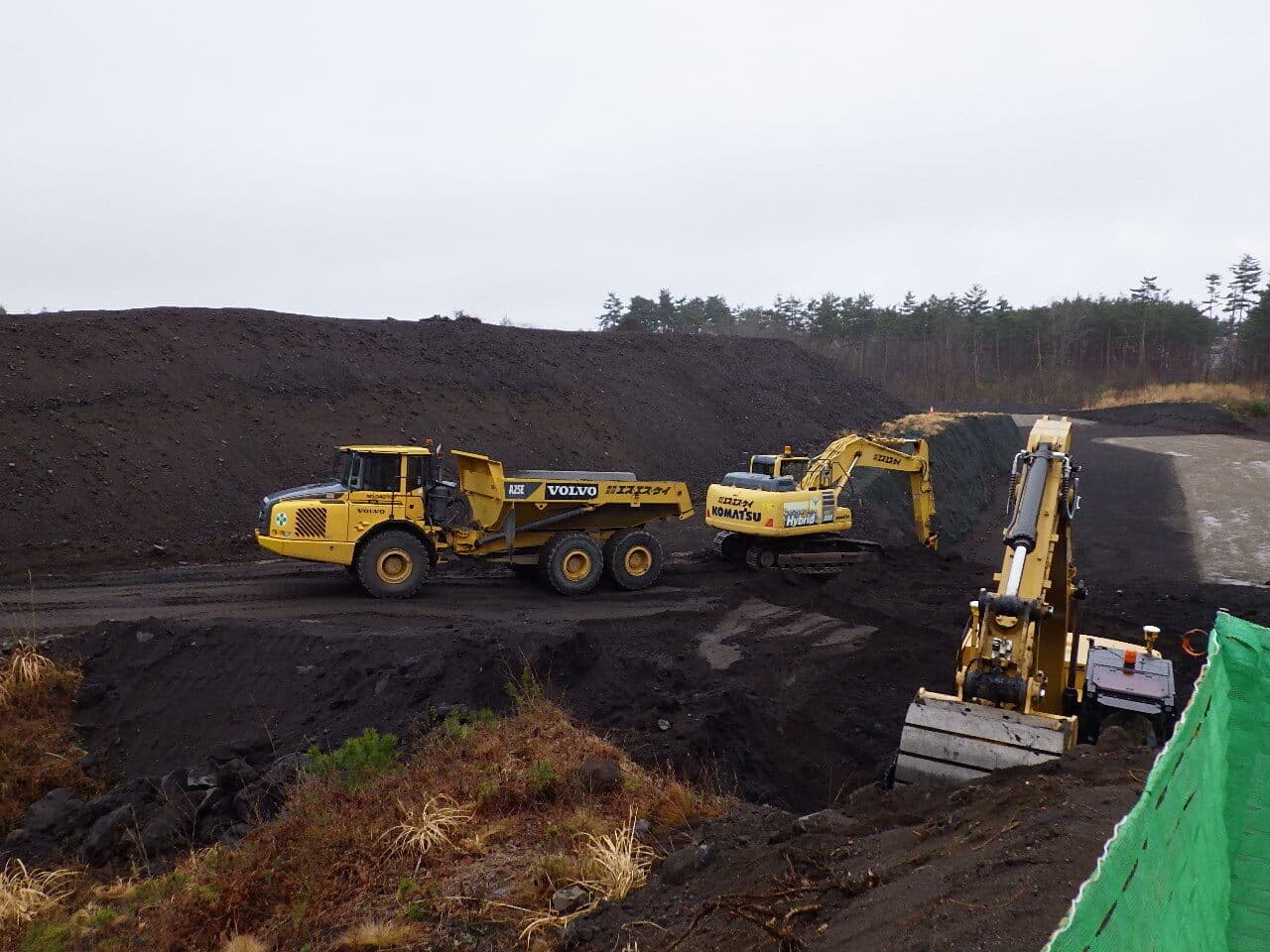

11月より本工事は冬季休工中となっております。

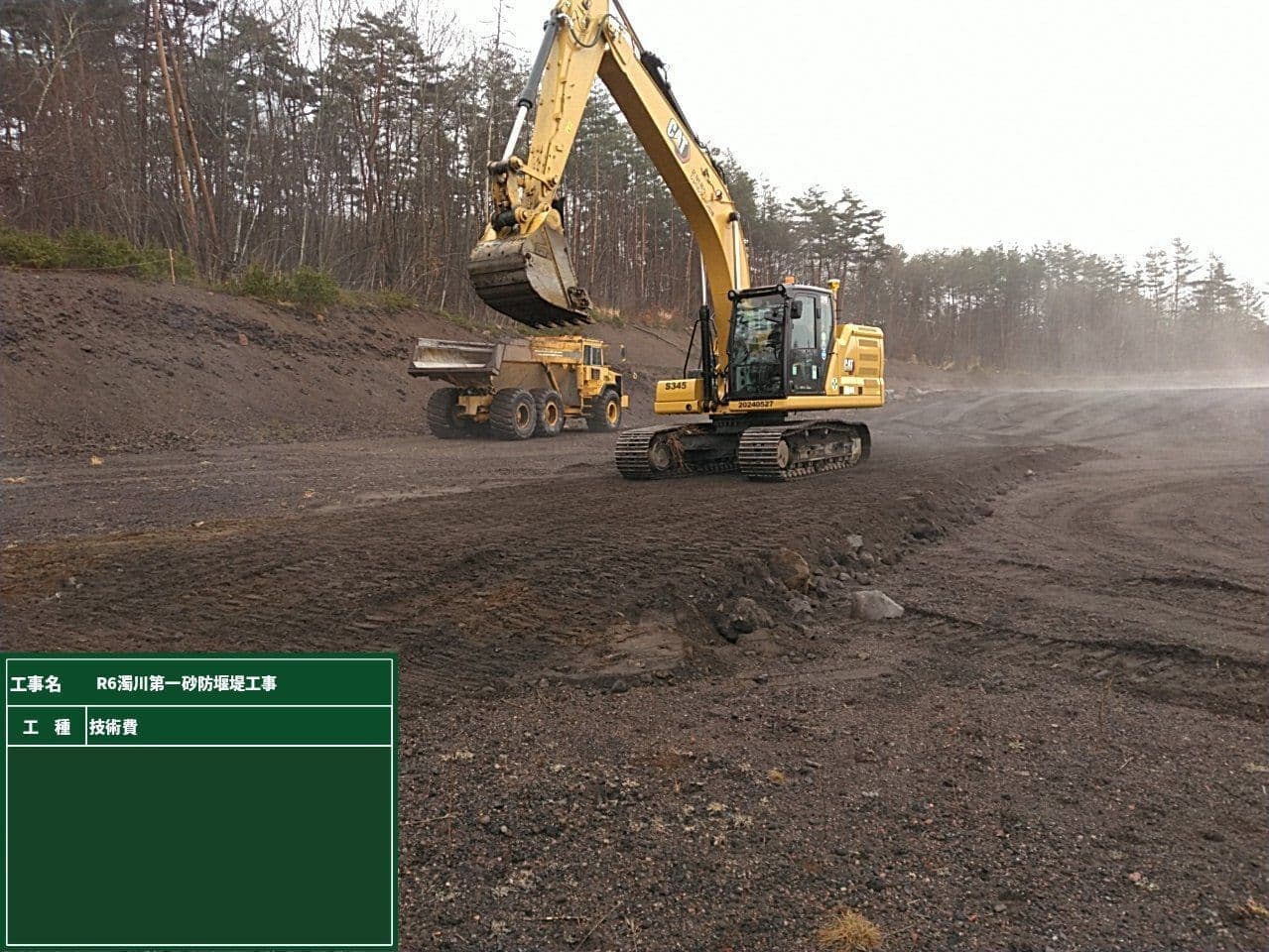

10月



火山砂防見学会2日目







火山砂防見学会1日目







無人化施工 準備2







無人化施工 準備1







2024年8月
防音シート
